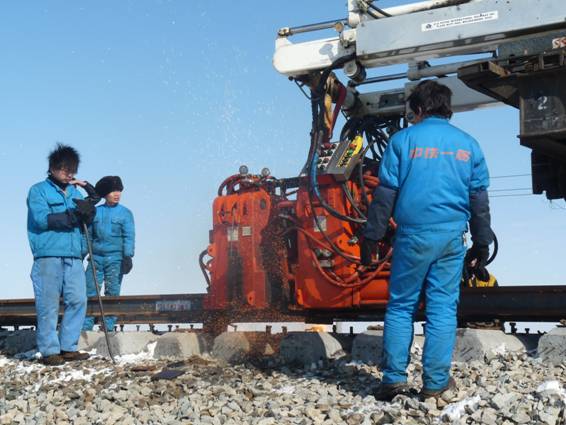

3月11日上午,烏準鐵路鋪架項目部率先在全疆開始了2009年以來的長軌焊接作業,為新疆地區的長軌焊接施工開了個好頭。

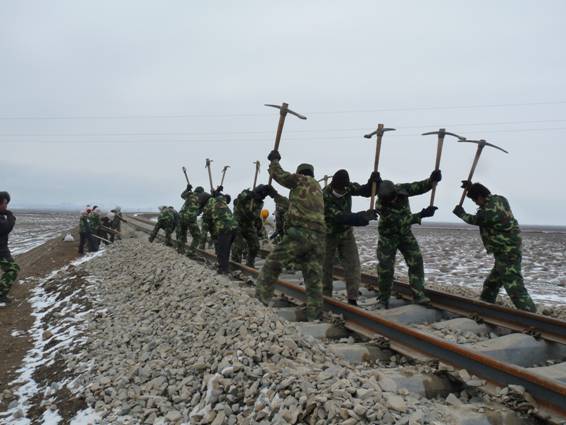

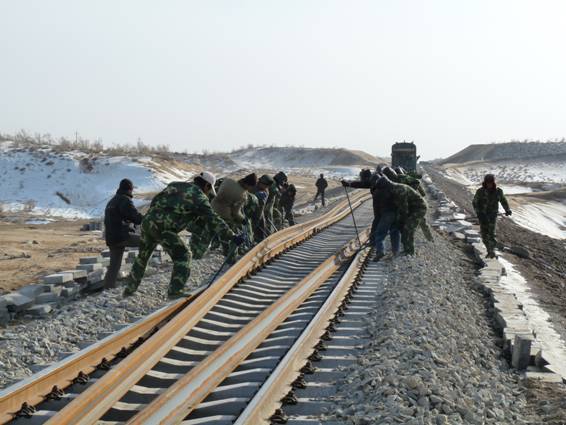

由中國中鐵一局新運公司烏準鋪架項目部承擔的烏(魯木齊)準(東)鐵路一期工程全長95.015公里,自2008年8月15日正式開鋪以來,廣大參建員工頂烈日、冒嚴寒,克服工期緊、任務重的壓力和各種難以想象的困難,取得了日單班鋪軌1.95公里,日單班人工釘聯1.2公里,日履帶吊架梁2孔,日單班換鋪長軌1.5公里,一次性放送并撥長軌12公里的好成績。同時,創出了我集團公司有史以來利用汽車運輸32米橋梁33公里的新紀錄。為了加快施工進度,項目部春節不放假,廣大員工頂風冒雪,冒著零下30度的嚴寒日夜奮戰在施工現場,僅春節期間就卸砟近3萬方,卸軌枕200個車皮3萬根,并于2009年3月6日比業主要求的計劃工期提前四天完成烏準一期的鋪架任務,為二期的鋪架施工奠定了堅實的基礎,受到了業主的一致好評。
截止目前:已累計正線鋪軌95.015公里,站線鋪軌5公里,架橋34孔,上砟8.5萬方,卸長軌72公里,換鋪長軌52公里,焊接長軌15公里。
